Hoe monteer ik mijn overkapping?
Nog opzoek?
Je NuBuiten overkapping monteren in 10 stappen
Gefeliciteerd met je nieuwe overkapping! Met de juiste voorbereiding is het monteren van een houten overkapping goed zelf uit te voeren. Zorg ervoor dat je alle onderdelen vooraf controleert en neem de tijd om de constructie zorgvuldig op te bouwen. Een goede basis zorgt voor jarenlang plezier van jouw overkapping.
Wat heb je nodig?
Complete overkappingset
Betonpoeren
Waterpas
Rolmaat
Accuschroefmachine
Houtboor
Dopsleutelset
Trap of steiger
Potlood
Eventueel een tweede persoon voor ondersteuning
Voorbereiding: controleer de onderdelen
Controleer direct na levering of alle onderdelen aanwezig zijn volgens de paklijst. Leg de onderdelen overzichtelijk neer en sorteer de wandprofielen, dakplanken, deuren, ramen en bevestigingsmaterialen.
Behandel het hout vooraf
Wij raden aan om alle houten onderdelen vóór montage rondom te behandelen met een geschikte beits of houtbescherming. Breng minimaal twee lagen aan, inclusief de kopse kanten van het hout. Zo bescherm je de overkapping direct tegen vocht, schimmel en verkleuring. Laat de onderdelen goed drogen voordat je begint met bouwen.
Zorg voor een vlakke fundering
Een stabiele en waterpas fundering is essentieel voor de levensduur van je blokhut. Een scheve ondergrond kan ervoor zorgen dat deuren en ramen niet goed sluiten.
Geschikte funderingen zijn:
Betonnen fundering
Betontegels op een stabiele ondergrond
Funderingsbalken op een verharde basis
Controleer op meerdere punten of de fundering volledig waterpas ligt.
Stappenplan:

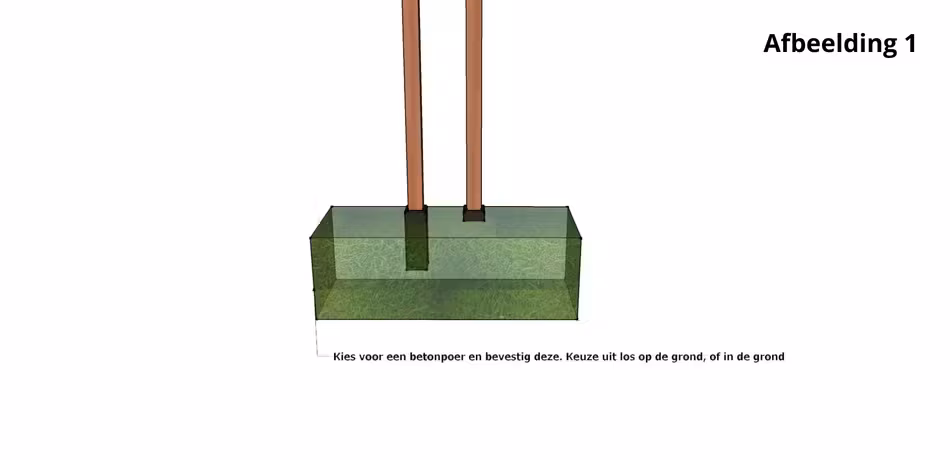

Stap 1: Plaats de betonpoeren
Een stevige fundering is de basis van iedere overkapping.
Bepaal eerst de exacte positie van de staanders volgens de montage- of maatvoeringstekening. Plaats vervolgens de betonpoeren.
Afhankelijk van de situatie kun je kiezen voor:
Betonpoeren op een bestaande bestrating of betonvloer.
Betonpoeren die worden ingegraven en gestort in snelbeton.
Controleer nauwkeurig:
De onderlinge afstanden.
De diagonale maten.
Of alle poeren exact waterpas staan.
Een kleine afwijking in deze stap kan later problemen veroorzaken bij de montage van de constructie.
)

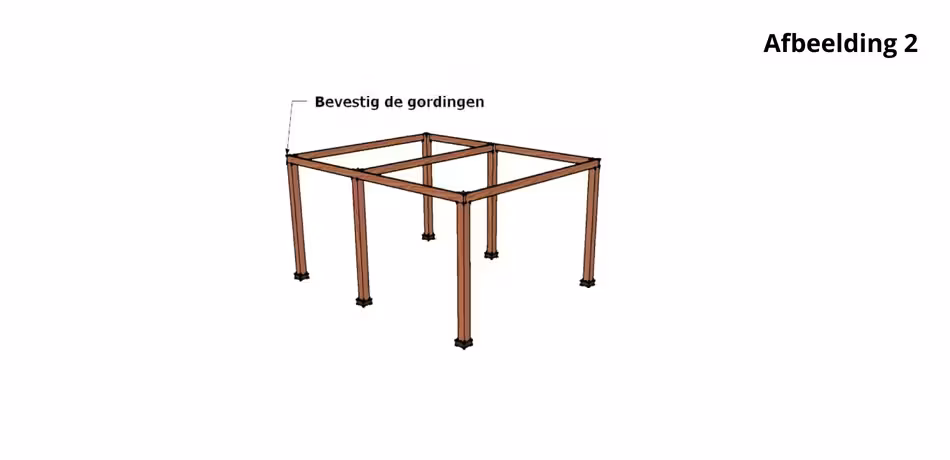

Stap 2: Monteer de staanders en gordingen
Plaats de staanders op de betonpoeren en bevestig deze volgens de meegeleverde instructies.
Monteer vervolgens de gordingen op de staanders.
Controleer tijdens het monteren regelmatig:
Of de staanders volledig verticaal staan.
Of de gordingen waterpas liggen.
Of de constructie haaks blijft.
Draai alle bevestigingen pas volledig vast wanneer de complete basisconstructie correct staat uitgelijnd.
)

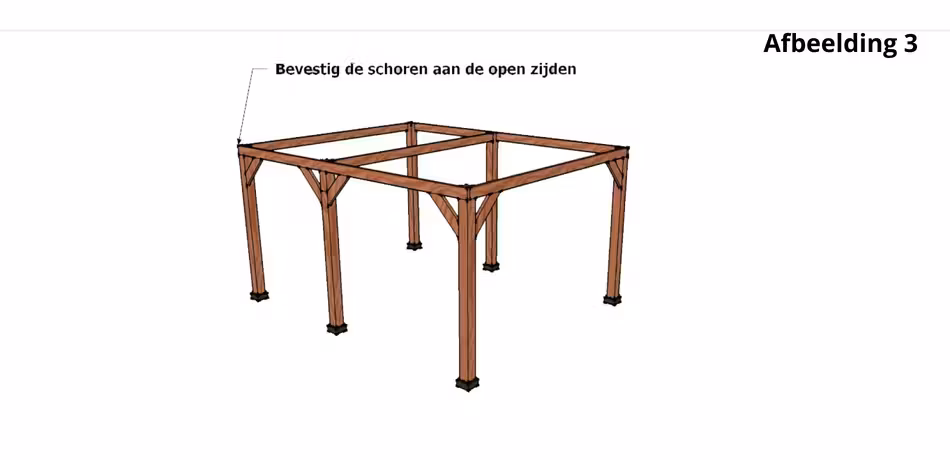

Stap 3: Plaats de schoren
Monteer de schoren tussen de staanders en gordingen aan de open zijden van de overkapping.
De schoren zorgen voor extra stabiliteit en voorkomen dat de constructie kan bewegen bij windbelasting.
Controleer na montage opnieuw of de constructie nog volledig haaks staat.
)

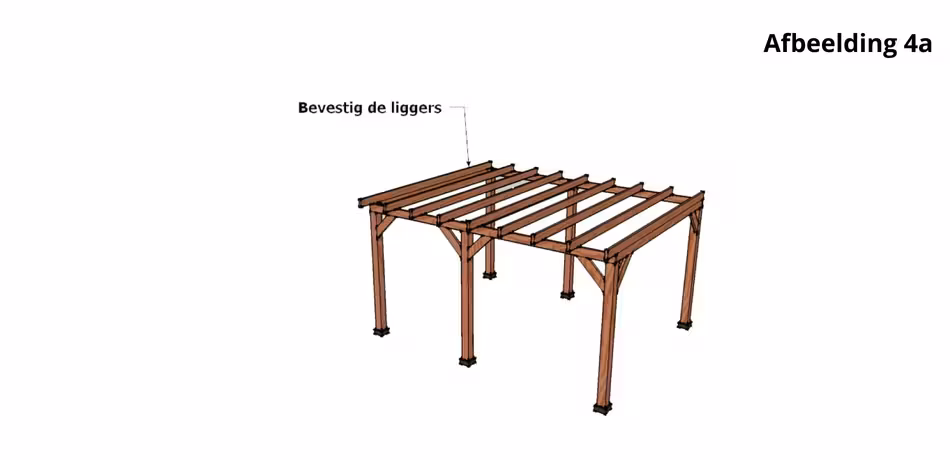

Stap 4: Monteer de liggers
Plaats de liggers haaks op de gordingen volgens de aangegeven hart-op-hart afstand uit de handleiding.
Verdeel de liggers gelijkmatig over het dakoppervlak zodat de dakconstructie voldoende draagkracht krijgt.

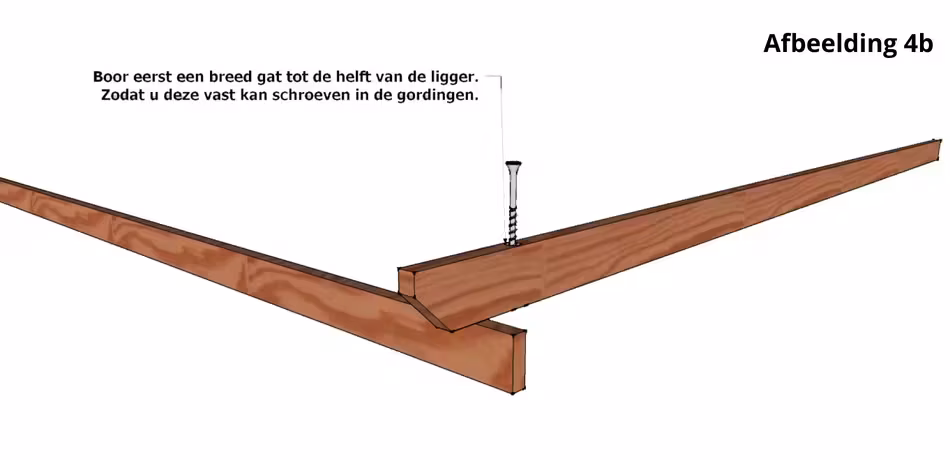

Voorboren van de liggers
Boor eerst een verzonken gat in de bovenzijde van de ligger tot ongeveer halverwege het hout.
Hierdoor:
Kun je de bevestigingsschroef netjes wegwerken.
Verminder je de kans op scheurvorming in het hout.
Trek je de ligger stevig tegen de gording aan.
Schroef vervolgens iedere ligger vast aan de onderliggende gordingen.
)

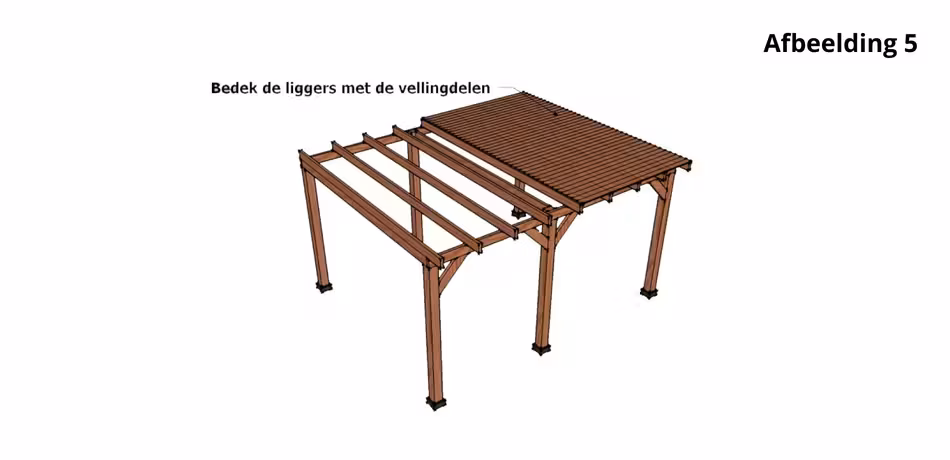

Stap 5: Monteer de vellingdelen
Bevestig de vellingdelen bovenop de liggers.
Werk plank voor plank van één zijde naar de andere zijde van het dak.
Controleer regelmatig:
Of de delen netjes aansluiten.
Of de dakconstructie vlak blijft.
Of er geen grote naden ontstaan.
De vellingdelen vormen de basis voor de uiteindelijke dakbedekking.
)
Stap 6: Monteer eventuele zijwanden

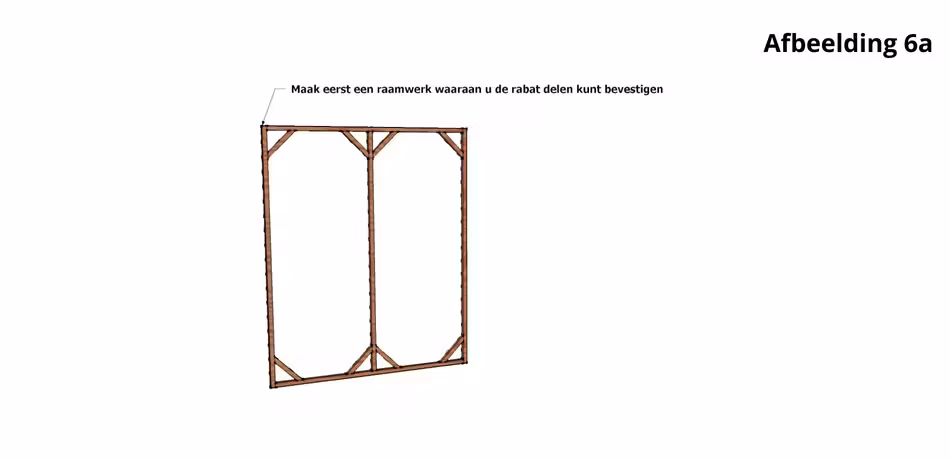

Stap 6A: Maak een raamwerk
Wanneer jouw overkapping voorzien is van een dichte zijwand, begin je met het plaatsen van het houten raamwerk tussen de staanders.
Controleer of het raamwerk waterpas en haaks staat voordat je verdergaat.
)
Stap 6B: Bevestig de rabatdelen
Monteer de rabatdelen van onder naar boven op het raamwerk.
Laat voldoende overlap tussen de delen zodat regenwater goed wordt afgevoerd.
Controleer regelmatig of de delen recht blijven lopen.
)

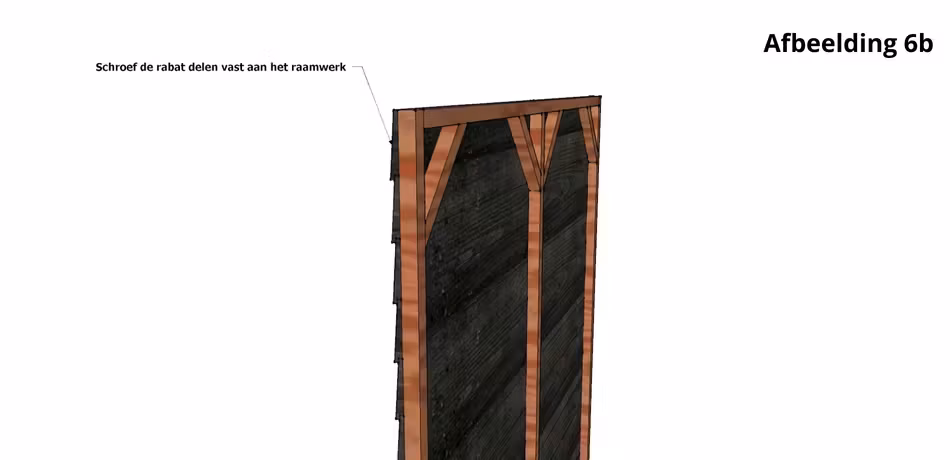

Stap 6C: Monteer kant-en-klare rabatschermen
Heb je gekozen voor prefab rabatschermen? Bevestig deze dan rechtstreeks tussen of tegen de staanders volgens de montage-instructies.
)

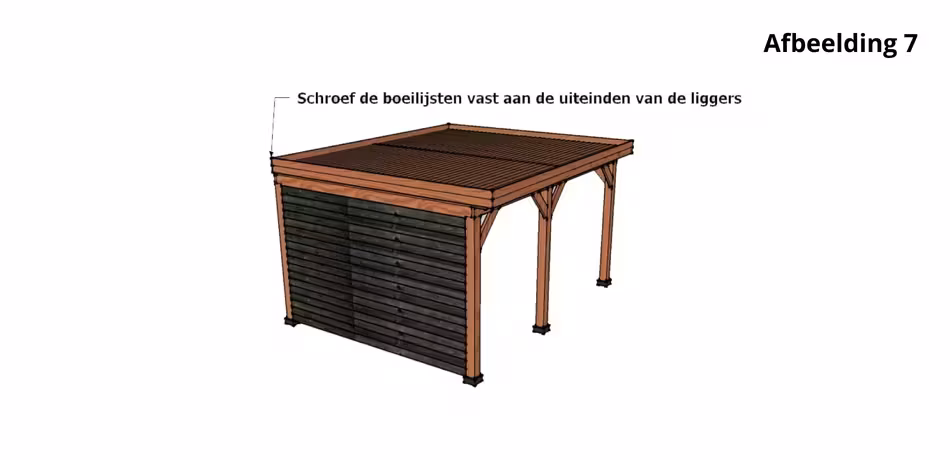

Stap 7: Monteer de boeidelen
Bevestig de boeidelen aan de uiteinden van de liggers rondom het dak.
De boeidelen zorgen voor:
Een nette afwerking.
Bescherming van de dakconstructie.
Een strakke uitstraling van de overkapping.
Controleer of alle boeidelen netjes op één lijn aansluiten.
)

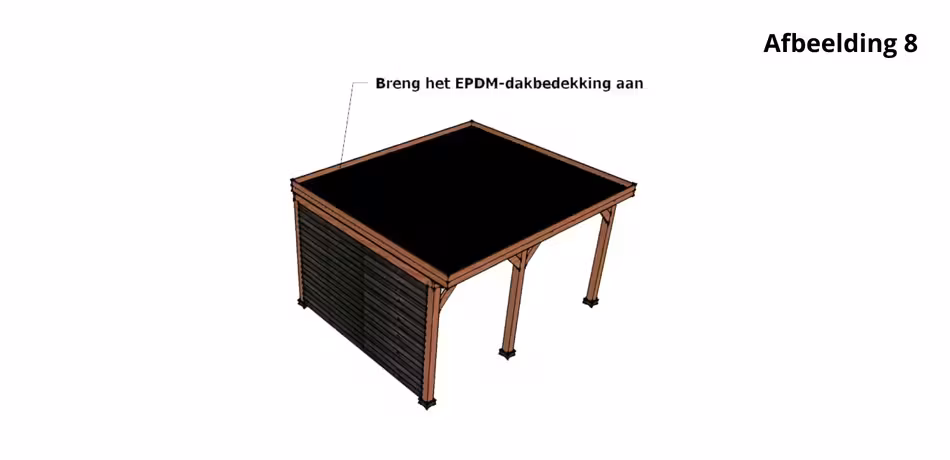

Stap 8: Breng de EPDM dakbedekking aan
Zorg ervoor dat het dakoppervlak schoon, droog en stofvrij is.
Rol de EPDM-folie uit over het dak en laat deze enige tijd ontspannen zodat eventuele vouwen verdwijnen.
Breng vervolgens de voorgeschreven EPDM-lijm aan volgens de instructies van de fabrikant.
Werk vanuit het midden naar buiten en druk de folie zorgvuldig aan zodat luchtbellen worden voorkomen.
Besteed extra aandacht aan:
Hoeken.
Dakranden.
Doorvoeren.
Aansluitingen tegen muren.
Een correcte verwerking van de EPDM bepaalt uiteindelijk de waterdichtheid van het dak.
)

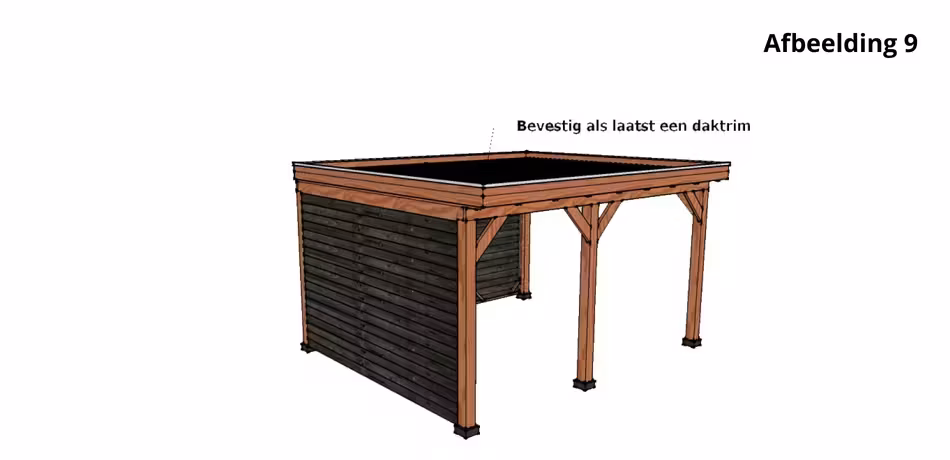

Stap 9: Monteer de daktrim
Bevestig de aluminium daktrim langs de dakranden.
De daktrim zorgt voor:
Een strakke afwerking.
Bescherming van de EPDM-randen.
Een goede afvoer van regenwater.
Controleer na montage of alle verbindingen goed aansluiten en stevig vastzitten.
)
Stap 10: Controle en oplevering
Controleer de volledige overkapping nog één keer:
Zijn alle bevestigingen vastgedraaid?
Staat de constructie waterpas?
Zijn de zijwanden stevig bevestigd?
Is de EPDM volledig verlijmd?
Zijn de daktrimmen correct gemonteerd?
Wanneer alles naar wens is gemonteerd, is jouw NuBuiten overkapping klaar voor gebruik.
)
Veelgemaakte fouten bij het monteren van een blokhut
Betonpoeren niet waterpas plaatsen: De fundering vormt de basis van de volledige constructie. Wanneer betonpoeren niet exact waterpas staan, kan de overkapping scheef komen te staan en ontstaan er problemen tijdens de verdere montage.
De constructie niet haaks uitlijnen: Veel mensen controleren alleen of alles waterpas staat, maar vergeten de diagonalen te meten. Een niet-haakse constructie kan leiden tot scheve wanden, slecht passende zijpanelen en problemen bij de dakafwerking.
Staanders direct volledig vastzetten: Draai bevestigingen pas definitief vast nadat de volledige basisconstructie is opgebouwd en gecontroleerd. Zo kun je tijdens de montage nog kleine correcties uitvoeren.
Liggers niet voorboren: Het direct inschroeven van grote schroeven kan scheurvorming in het hout veroorzaken. Door de liggers voor te boren voorkom je beschadigingen en krijg je een sterkere verbinding.
Onvoldoende schoren plaatsen: Schoren zorgen voor de stabiliteit van de overkapping. Wanneer deze ontbreken of niet correct worden gemonteerd, kan de constructie gaan werken of bewegen bij harde wind.
EPDM-dakbedekking op een nat of stoffig dak aanbrengen: Voor een goede hechting moet het dakoppervlak volledig droog, schoon en stofvrij zijn. Vuil of vocht kan ervoor zorgen dat de EPDM niet goed verlijmt.
Daktrim monteren voordat de EPDM volledig is afgewerkt: Monteer de daktrim pas nadat de EPDM correct is verlijmd en afgewerkt. Dit voorkomt dat de dakbedekking loskomt of niet netjes aansluit op de dakrand.
Geen rekening houden met houtwerking: Hout is een natuurproduct en zet uit of krimpt onder invloed van temperatuur en vocht. Monteer onderdelen daarom volgens de instructies en voorkom dat hout onnodig onder spanning komt te staan.
Bevestigingsmaterialen niet regelmatig controleren: Controleer tijdens de montage regelmatig of alle schroeven, bouten en verbindingen nog goed vastzitten. Dit voorkomt instabiliteit en zorgt voor een stevige constructie.
Te snel beginnen zonder alle onderdelen te controleren: Controleer vooraf de paklijst en sorteer de onderdelen. Dit voorkomt vertraging tijdens de montage en verkleint de kans op fouten of beschadigingen.
Hoe lang duurt het monteren van een overkapping?
De meeste standaard overkappingen zijn met twee personen binnen één dag te monteren. Voor grotere modellen of overkappingen met zijwanden, berging of glazen schuifwanden moet je rekening houden met één tot twee dagen montagetijd.
Tip van NuBuiten
Controleer jaarlijks of de schroeven nog goed vastzitten en verwijder bladeren of vuil tussen de planken. Zo blijft jouw vlonder langer mooi en behoudt het hout zijn kwaliteit.
